天天爽一爽-聚色屋-黄色1级毛片-美女扒开屁股让男人桶-91免费网站在线观看-日韩成人小视频-自拍亚洲国产-亚洲精品三级-另类综合视频-青草伊人久久综在合线亚洲-亚洲天堂不卡-快色av-国产香蕉尹人在线观看视频-国产乱妇无乱码大黄aa片-亚洲视频免费看

生產建設

您當前的位置: 首頁 > 生產建設 > 項目建設
公司瓜坡變110KV區域設備改造項目節點工程順利完工
發布時間:2024-08-19     作者:石耀軍   分享到:

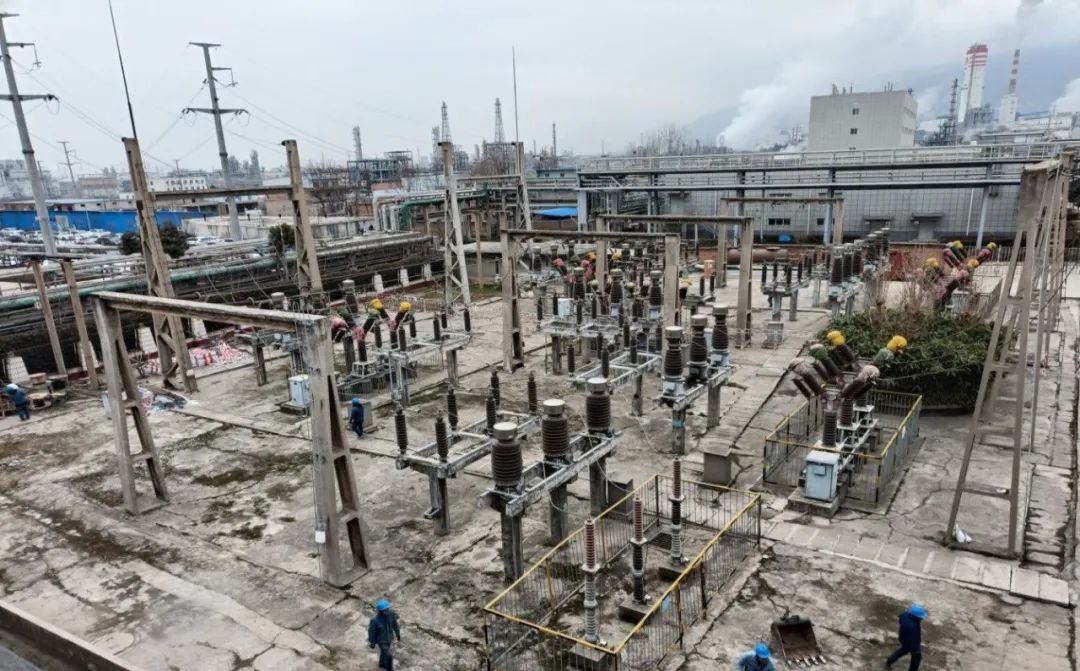

近日,公司瓜坡變110KV區域設備改造項目節點工程順利完工,送電一次成功,電氣方面已經達到了設計預期。


本次瓜坡變升級改造項目歷時半年,主要對110KV區域線路及開關全部更換、1#主變擴容更換、2#3#主變保養消缺、6KV高壓柜進行部分更新調整系統配置及全站保護系統全面更新升級,并同步完善消防安全、通訊監控等配套設施。

由于該項目屬于改造升級項目,因此必須邊運行邊實施。公司成立了瓜坡變改造項目小組,全面負責相關工作并統籌好正常生產,制定單電源運行風險評估及應急預案。科技發展部、生產技術環保部、機械動力部、電儀分廠及施工單位于開工前召開會議,明確人員分工、責任及施工方案。同時,組織陜化變、瓜坡變及BDO裝置相關人員進行學習,確保生產穩定和項目如期完工。

施工過程嚴格按照公司規定對參建人員實施三級安全教育,確保人員資質符合要求。每日安排技術員確認停電安全措施,檢查施工部分與運行部分技術隔離措施,且確保有明顯警示標識。由專人負責票證辦理、現場監護、質量把關,管理人員每天到場檢查施工安全措施,實現全過程驗收合格。崗位運行人員定期進行失壓預案演練,運行時期技術員全天輪流值班值守,確保有問題及時處置。

此外,受夏季高溫多雨的不利影響,各部門及分廠積極調整,利用調整作業時段、延長作業時間等辦法加快工期建設,中期合理利用系統大檢修實現了110KVⅠ段設備的安全投運,為后期工程按期完工打下了堅實基礎。

公司將以此次設備順利投運為新的起點,更好地進行后續尿素工序裝備提升改造項目安裝調試工作,保證項目高質量高標準完成。(電儀分廠 石耀軍)
